4.1 墻體拆除
1.1.1 工藝標準
l 施工中,嚴禁擅自改動建筑主體、承重結構或改變房間的主要使用功能
l 嚴禁擅自拆改燃氣、暖氣、通信等配套設施
l 嚴禁拆除頂面橫梁
l 嚴禁拆除連接陽臺的配重墻體
l 墻體拆除時,必須在墻面劃線,標記好所需拆除部分具體數據,由設計師確認后方可施工
l 切割機根據劃線標記對墻體抹灰層進行切割,然后電錘對拆除結構進行拆除
l 拆除部位邊緣位置需垂直、平整
l 拆除面出現鋼筋,則必須用切割機順拆除面切割平整
l 衛生間廚房埡口拆除時,如拆除部分有線路存在,則必須保留原始管線不受破碎
l 墻體拆除后,所產生的垃圾需裝袋處理
l
![]() | ![]() |
施工人員佩戴好防護用具
1.1.2 驗收標準
l 拆除的墻體與圖紙或變更后的一致
l 拆除墻體截面平整
l 墻體截面無鋼筋突出現象
l 拆除后的線管中線頭無裸露
4.2 砌墻,抹灰,立管包管,煙道包管
4.2.1工藝標準
l 砌墻開始前去除所有的地表雜質,地面灑水浸潤,以加強連接性。
l 廚衛的新砌墻,需要先砌造倒地梁,防止漏水。
l 所用磚塊完整無斷裂。
l 新建墻體與舊墻體交界處需要拉結鋼筋,增加連接強度

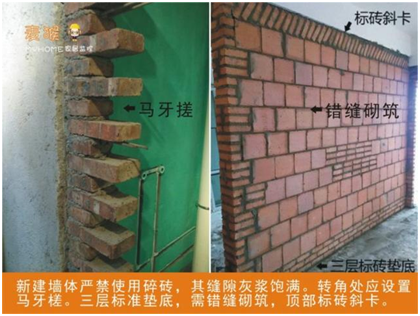

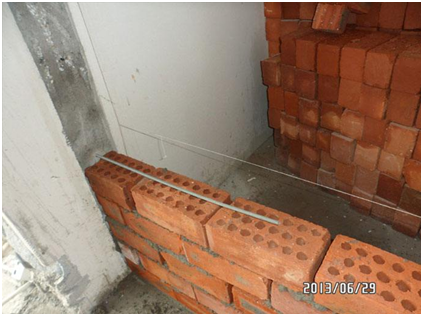

l 嚴禁使用碎磚,轉角設置馬牙搓,三層標磚墊底,中間錯縫砌筑,頂部標磚斜卡。

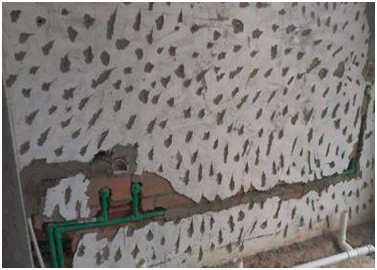

l 為了防止后期墻面開裂,新舊墻體交接處必須鋪設加強網(鋼絲網或網格布)且寬度不小于300mm。(個性化需求)
l 在掛網處理之前,應該將舊墻體的抹灰層剔掉15~20mm,然后再掛鋼網抹灰
l 刷涂料處水泥砂漿應低于墻面6~8㎜,以便后續刮膩子處理平整。

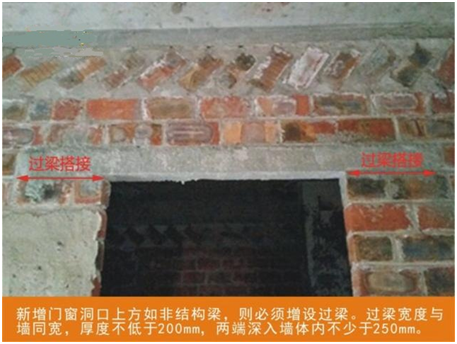

l 為了穩固性,新建門洞必須增設過梁,建議使用鋼筋混凝土的成品過梁
l 過梁兩段深入墻體內的距離不能過短,要求長度不能少于250mm
l 門(窗)梁超過2米時,梁中間用頂柱進行支撐。
l 如有需要,包立管在截門處預留檢修口。
4.2.2驗收標準
l 新砌墻體要垂直地面,磚體水平面一致,接縫均勻整齊。
l 墻體堅固牢靠,無空鼓現象。
l 平整度和垂直度達標,用2米靠尺檢查,誤差不超過3mm。
4.3 防水
4.3.1工藝標準
l 掃凈表面灰塵。
l 將基層處理平整,不允許直接在有裂縫或坑洼的墻面刷防水。
l 底部墻角做造弧處理。

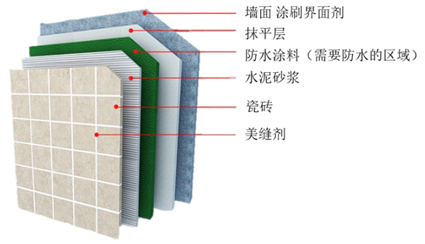

l 刷防水涂料時要涂抹均勻不能漏涂,至少橫刷一遍,豎刷一遍,墻角、下水道周圍要專門進行加強涂抹。
4.3.2驗收標準
驗收時間:在最后一遍防水涂料刷完12小時后,防水凝固后進行。
地面驗收:閉水試驗。具體操作:封好門口及下水口,地面蓄水3-5厘米做上記號,24小時后水面無明顯下降,樓下住戶房頂沒有發生滲漏。若驗收不合格,防水工程必須整體重做。
墻面驗收:潑水測試。具體操作:盆中盛水潑向墻面,等待10分鐘檢查水滴是否流到地面,墻面是否有吸水、滲透情況。若驗收不合格,防水工程必須整體重做。
4.3.3防水區域建議(以下為建議的防水區域,具體以客戶需求為準)
衛生間 | 地面 | 全部 |
墻面 | 1.8米高 | |
廚房 | 地面 | 全部 |
墻面 | 0.3米高 | |
開放式陽臺 | 地面 | 全部 |
墻面 | 0.3米高 |

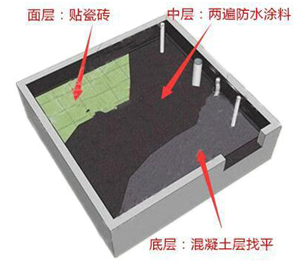

4.4 下沉式衛生間回填
下沉式衛生間底部一般下沉40cm左右,同層排水是為了方便衛生間的排水布置,降低衛生間排水噪音,但對防水的回填和防水工藝要求較高。
4.4.1工藝標準
l 池底防水
橫豎刷兩遍防水,要連墻體一起做,墻體做的高度至少高出沉箱上沿30厘米。
l 隔斷架空

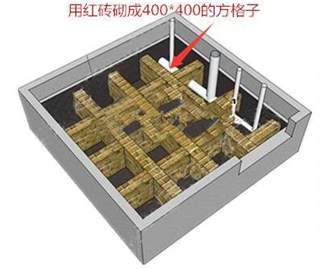

紅磚或混泥土做隔斷架空,把沉箱分成若干個400*400左右的格子,防止上面混凝土層下沉。
l 填充陶粒
用鐵絲網把二道排水口封閉,然后填充陶粒,不用壓太緊,陶粒不承重。
l 布鋼筋
在格子上方布上一層由直徑5毫米鋼筋組成的200mm*200mm見方鋼筋網
l 倒制混凝土層
40毫米厚度的C25細石混凝土找平,此層要做瀉水坡,做兩遍防水涂料,連墻體一起做,防水層干了之后做防水測試。
4.4.2驗收標準
l 地面底層、面層和墻面防水標準見4.2.2
l 地面坡度檢查。地面潑水,水自動流向下水口,地面沒有明顯的積水。
l 下沉式衛生間回填必須進行過程控制,工程負責人要在關鍵點拍照證明。
4.5 墻面鑿毛處理
4.5.1 工藝要求
l 鏟除需要進行墻磚鋪貼墻面的膩子、涂料、瓷磚
l 鏟除后的墻面基層用機械鑿毛機、云石機或人工用斬斧、鏨子鑿毛,增加與后期砂灰層的粘合力

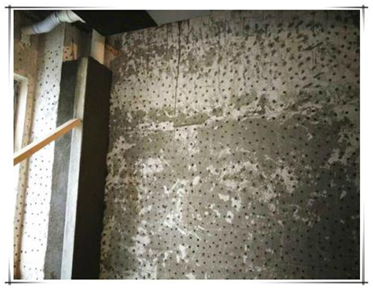

l 鑿毛深度5~10mm
l 鑿毛痕的間距為30mm左右
l 鑿毛率不低于90%
l 鑿除后用鋼絲刷或除塵設備將表面浮灰清理干凈
l
![]() | ![]() |
用高壓水槍沖洗晾干后進行瓷磚鋪貼
4.5.2 驗收標準
l 鑿毛墻面無大面積遺漏
l 處理后的墻面表面無浮灰、油污現象
l 墻面基層無松垮、掉渣現象
4.6 瓷磚鋪貼施工
(含門檻石,窗臺石,飄窗石)
4.6.1工藝要求
l 總體流程順序和用料情況如下:
l 鋪地板、瓷磚前要提前考慮兩個區域高度差的問題,提前規劃找平和貼磚厚度。用水平儀測量時,如果發現原墻地偏差過大,需要及時向客戶預警風險,項目經理與客戶一起確認最佳貼磚方案。
l 按瓷磚性能和美觀要求留縫,避免鼓起和斷裂。
l 瓷磚打孔要用專用的開孔器。
l 按客戶要求進行倒角處理
l 墻壓地和地壓墻工藝

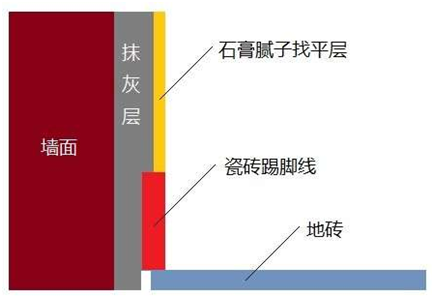

l 瓷磚踢腳線鋪貼
4.6.2貼瓷磚驗收標準
l 表面潔凈,紋路一致,無劃痕,無色差,無裂紋,無污染,缺棱掉角等。
l 有排水要求的地面,坡度合理,排水順暢,無滲漏、回流和積水現象。
l 地磚與墻角交接處縫隙合適,踢腳線能完全將縫隙蓋住。
l 地磚平整度用2M靠尺檢查,誤差不得超過2mm,相鄰磚高差不得超過1mm。
l 鋪貼必須牢固,空鼓率控制在總數的5%以內,單片空鼓面積不超過10%,主要通道上不得有空鼓。
4.7 地面找平施工(5cm以內)
4.7.1選擇合適找平方式
地面找平可以分為兩種,水泥砂漿地面找平,自流平水泥找平。根據現場需要選擇合適的找平方法。
4.7.2 工藝要求
l 基層清理→沖洗干凈→彈水平控制線→刷素水泥漿一道→抹找平砂漿→原漿壓光→ 養護→ 質量檢查→ 成品保護
l 水泥砂漿找平層的厚度不應小于20mm;
l 找平砂漿的體積配合比為1:3
l 在鋪設水泥砂漿之前,應涂刷水泥漿一層
l 木刮杠刮平后,立即用木抹子搓平;
l 砂漿終凝前,用鐵抹子進行壓光處理。
4.7.3驗收標準
l 水泥砂漿面層與基層應粘結牢固,不應空鼓;
l 水泥砂漿面層表面應密實壓光,不允許大面積裂縫、脫皮、起砂;
l 用2米靠尺檢查表面平整度,允許偏差3mm。
